11 советов по устройству бассейна из бетона и отделке стен бассейна на даче

Бассейн из контейнера

11 советов по устройству бассейна из бетона и отделке стен бассейна на даче

Прекрасный и быстрый способ сделать бассейн — использовать транспортный контейнер

Конечно, найдётся такая вещица не у каждого, но всё-таки для тех у кого он имеется можно вдохнуть в него новую жизнь и построить из него бассейн. Либо его можно приобрести. Цена на него небольшая. Такое сооружение имеет много достоинств:

  • В первую очередь стоит сказать о цене. Это действительно дешёвый вариант строительства.
  • Строительство бассейн из контейнера займёт немного времени и сложностей никаких не вызовет. Не понадобится привлекать дополнительную рабочую силу, со всеми работами вполне может справиться самостоятельно каждый.
  • Металлический каркас контейнера сделает будущую конструкцию долговечной. Контейнер будет держать форму и под него необязательно рыть котлован. Его можно просто поставить на землю и соорудить лестницу наверх. Самым простым и бюджетным вариантом является обычная стремянка. Лестницу можно присоединить к металлическому каркасу при помощи сварки.
  • Если всё же решено его заглубить, то это можно сделать наполовину. Таким образом, вам не нужно будет заниматься сложными земляными работами.
  • Все коммуникации врезать в контейнер достаточно легко. Подсоединение всех необходимых труб можно проделать не используя сварочный аппарат.
  • В любой момент бассейн-контейнер можно перенести в другое место. Демонтаж конструкции происходит несложно.

Для детей такой контейнер будет великоват. Поэтому можно соорудить для них «лягушатник» из контейнера от автомобиля.

Керамогранит поможет сделать привлекательным такой бассейн изнутри, а если соорудить опалубку из дерева, от которой отвести ступеньки и под ними сделать место для переодевания, то конструкция превратится в самый настоящий шедевр.

Контейнер можно отделать по-своему вкусу. Всё зависит от фантазии владельца. Из него может получиться самый настоящий плавательный комплекс, если постараться.

Как сделать?

Гидроизоляция — процесс, требующий знания технологии использования составов и особенностей их работы в разных условиях.

Важно правильно подготовить поверхности и выполнить все сопутствующие работы, обеспечивающие отведение влаги от защищаемых поверхностей. Порядок действий при установке внешней и внутренней гидроизоляции имеет свои тонкости и отличия

Внутреннюю

Гидроизоляция, наносимая изнутри чаши, делается только после полного отверждения бетона. Чаще всего используются обмазочные материалы, которые образуют сплошной слой без швов или промежутков. Его проще наносить, работа выполняется быстрее.

Порядок действий:

  1. Производится тщательный осмотр чаши на предмет обнаружения трещин или щелей, которые сразу же заделывают герметиком.
  2. Заливка выравнивающей стяжки по днищу чаши, оштукатуривание стенок (бортиков).
  3. Поверхности зачищают, образуя шероховатое покрытие для лучшей адгезии с другими материалами.
  4. Нанесение двойного слоя праймера (грунтовки глубокого проникновения) с промежуточной сушкой согласно инструкции на упаковке.
  5. Нанесение обмазочной гидроизоляции. Работа выполняется в несколько слоев (2-3) с промежуточной сушкой.
  6. Проверка герметичности полотна, после чего можно приступать к финишной отделке чаши.

Рекомендуется использовать только проверенные материалы от известных и надежных производителей. Применение сомнительных составов, как правило, не дает ожидаемого эффекта.

Внешнюю

Внешняя гидроизоляция — это комплекс работ, которые частично выполняются еще до момента заливки чаши.

Порядок действий:

  1. В котловане делается дренажная система и слой песчаной засыпки нужной толщины для отведения грунтовых вод.
  2. На грунте укладывается слой геотекстиля. Его размер больше величины днища чаши. Поверх геотекстиля заливается подготовительная бетонная стяжка для выравнивания основы.
  3. Укладывается полотно рулонной гидроизоляции. Швы надежно свариваются. Размер полотна должен превышать площадь днища, чтобы материал впоследствии можно было завернуть на стены.
  4. Производится установка опалубки, арматурного каркаса и заливка чаши. После застывания и выдержки бетона опалубку удаляют.
  5. Производится обработка наружных стен чаши. Полотно заворачивается наверх, соединяется с вертикальными слоями покрытия с помощью сварки или наклейки на горячий гудрон.

Иногда наружные стенки чаши обрабатывают пропиточными материалами. Это дает устойчивый и долговечный эффект, позволяет использовать несколько слоев гидроизоляции (если чаша будет работать в сложных условиях).

Сооружение деревянного бассейна с чашей на поверхности

Для работы понадобится гидроизоляционный материал, доски, брусья. Создается эскиз: определяют высоту конструкции, ширину, длину. На основании этого рассчитываются размеры досок. Рекомендованные габариты бруса – 60х60 мм. Дерево должно быть обработано грунтовочным составом. Это позволит увеличить период его службы. Если планируется возводить бассейн из дерева своими руками, следует использовать древесину, которая минимально впитывает влагу.

Основание и каркас

Чтобы конструкция служила долго, необходимо подготовить прочное основание. Его отличия: высокая надежность, неподверженность воздействию существенных нагрузок, перепадов температур, влаги. Наилучшим решением является бетон. Обустраивается монолитная площадка.

За основу берется тот же принцип, что и при обустройстве дна бетонного бассейна. Только в этом случае не предусматриваются коммуникации, а поверхность делается без уклона. Чтобы получить ровные стенки основания, выполняется монтаж невысокой опалубки. Если планируется делать конструкцию вровень с поверхностью почвы, роется котлован. Опалубка в данном случае не должна возвышаться над землей.

11 советов по устройству бассейна из бетона и отделке стен бассейна на даче

Гидроизоляция каркаса

Деревянное сооружение защищается от воды разными способами. Готовый каркас покрывается гидроизоляционными жидкими составами. Дополнительно сверху укладывается пленка. Первый из вариантов не может применяться в качестве основной защитной меры. Это обусловлено тем, что жидкие изоляционные материалы призваны защищать дерево. Для обеспечения герметичности чаши применяют плотные пленочные покрытия.

Подключение коммуникаций

Рядом с деревянной конструкцией возводится небольшой бокс. Его можно построить из тех же досок, что и основной каркас. Предназначение такой постройки – установка насоса, фильтров. Необходимо обеспечить защиту стен и крыши от протекания, что позволит эксплуатировать оборудование без сбоев в течение длительного периода.

Популярные статьи  Шкаф в прихожую и коридор: виды, внутреннее наполнение, расположение, цвет, дизайн

Материалы для строительства бассейнов

Материалы для строительства капитальных приподнятых бассейнов — кирпич, бетонные блоки, брусья, связующий раствор, арматура, металлические штыри длиной 15—20 см, ПВХ-пленка или штампованная форма (стекловолокно) для гидроизоляции.

Сначала по проведенной разметке для строительства бассейна из бетона своими руками нужно углубиться в грунт на 15 см. Затем насыпать слой щебня (гальки) 8—10 см, сверху уложить металлическую сетку (арматуру) и покрыть ровным слоем бетона в 5—6 см. Там, где на этот слой будет укладываться кирпичная (бетонная) стена, нужно забить в еще сырой бетон металлические штыри на расстоянии 15—20 см друг от друга так, чтобы они выступали не менее чем на 8—10 см. В процессе возведения стен бассейна они должны очутиться внутри стены и стать ее арматурой. Это обеспечит прочность соединения.

Если возводится бассейн из кирпича своими руками, то толщины в один кирпич будет достаточно при поверхности пруда не более 3,5 м2. Если же поверхность больше, толщина стенки должна быть в два кирпича из-за большого давления воды. Для больших прудов и бассейнов с глубиной до 1,5 м стены строят из залитого в опалубку бетона или пустотных бетонных блоков. Гидроизоляцию выполняют пленочным покрытием, бутилкаучуковой резиной, жидким стеклом или специальными красящими составами. Причем если гидроизоляционный слой будет черного цвета, это создаст иллюзию глубокого водоема.

Посмотрите, как сделать бассейн своими руками на фото, где проиллюстрированы все шаги по строительству:

Этапы работ

  • Подготовка котлована. Котлован должен иметь габариты обеспечивающие заливку чаши бассейна, подсыпку подушки и внешнюю гидроизоляцию. Разметка сооружения осуществляется шнуром и колышками с дополнительными припусками габаритов от 40 до 60 см. Во избежание осыпания стенок предусматривают уклон стенок 3-5 градусов во внешнюю сторону. Дно котлована должно иметь уклон 3-5 градусов в сторону слива и быть тщательно спланировано;
  • Далее на дно котлована трамбуют и покрывают дренажной подушкой (слой песка толщиной 300 мм покрытый слоем гравия толщиной 100 миллиметров). До начала бетонных работ в самой нижней точке котлована закрепляют дренажную трубу с шаровым вентилем на конце. В дальнейшем на выходной конец шарового вентиля крепится насос (центробежный или поверхностный), которым производится оперативная откачка воды. В целях экономии и упрощения строительства откачку воды можно осуществлять погружным насосом. В этом случае сливные трубы можно не устанавливать;
  • Поверхность предварительно утрамбованной подушки покрывают слоем «тощей» цементной стяжки. После схватывания раствора, по всей поверхности котлована укладывают слой гидроизоляции из листов рубероида. Листы рубероида укладываются в формате «внахлест» на 150-200 мм. Места стыков проклеиваются битумом или пропаиваются строительным феном;
  • Установка закладных труб слива и подачи воды;
  • Армирование. Очень ответственный этап. Установку арматуры следует производить очень аккуратно, чтобы не повредить целостность гидроизоляции. Для этих целей используют 2 слоя стальной сетки с ячейками 20х20 мм (дно котлована) и арматурные прутья диаметром 12-14 мм (стенки котлована). Прилегающая к котловану территория армируется 3-мя слоями стальной сетки;
  • Установка опалубки. Опалубка изготавливается из строганных обрезных досок, фанеры, бруса или профнастила. Поверхность опалубки должна быть выставлена вертикально по уровню и покрыта слоем полиэтиленовой пленки. Для обеспечения целостности опалубки после заливки ее укрепляют распорками. Толщина стенок и дна чаши бассейна должна быть не менее 300-400 мм;
  • Заливка. Идеальный вариант залить всю чашу в один прием. Это возможно лишь в том случае, если поблизости от вашего объекта расположены бетонные заводы осуществляющие доставку готового бетона автомобильными миксерами. Если такой возможности нет, используют раздельный способ заливки с укладкой в стыки гидрофобного саморасширяющегося шнура диаметром 25-35 мм. При этом сначала бетонируют дно бассейна, затем стенки чаши. Места стыка схватившегося и свежего бетона тщательно очищают от пыли и крошки.

Что можно положить под каркасник при разных формах рельефа?

Состояние площадки зависит от материалов, использованных при ее изготовлении. С помощью подложки можно компенсировать некоторые недостатки поверхности.

Ровная земля

Что подстелить под кркасный бассейн? На ровной площадке достаточно обычной подложки, которую можно купить в торговой сети.

Она состоит из нескольких слоев вспененного полиэтилена, иногда с дополнительным отражающим слоем.

Если поверхность площадки утеплена, можно обойтись любой пленкой (полиэтилен или полипропилен, ПВХ), чтобы отсечь утеплитель от материала днища чаши.

Неровная

Если рельеф участка неровный, площадку придется делать многослойной. Понадобится укладка подушки из песка, которую тщательно трамбуют.

Иногда, на подвижных и нестабильных грунтах, делают подиум вокруг чаши. Между поверхностью грунта и опорной конструкцией остается воздушный зазор, позволяющий отсечь контакт с нестабильной поверхностью.

Иногда вместо песка используют ПГС, если грунт слишком рыхлый. Поверх песчаной подушки укладывают дополнительные слои отсечки (геотекстиль или полиэтилен), заливают бетонную стяжку или укладывают штучное покрытие.

Тонкости составления проекта

При проектировании важно определить ряд параметров:

— конфигурация чаши (ее форма, диаметр, глубина бассейна, габариты);

— материал изготовления резервуара;

— место расположения плавательного пула на участке;

— особенности каркаса, закрывающего бассейн и пр.

Подготовительные работы: контрольная закупка материалов, расчистка территории

Чтобы крытый бассейн стал настоящим украшением загородного участка, застройщику нужно пройти долгий путь. Начинается он с закупки материалов для строительства чаши в ближайшем торговом центре. Также необходимо заблаговременно заготовить необходимый набор инструментов. В работе мастеру потребуются следующие позиции:

Популярные статьи  Выбираем цвет стеклянного стола для кухни

— рулетка и колышки;

— лопата;

— строительный отвес или уровень;

— трамбовка;

— правило;

— емкость для смешивания цемента;

— мастерок;

— вибро оборудование и бетономешалка;

— строительный миксер и пр.

Согласно требованиям проекта осуществляется закупка материалов. Они могут разниться от проекта к проекту, поэтому составления перечня нужных товаров осуществляется в индивидуальном порядке. В большинстве случаев в него входит песок, гравий, цемент, а также всевозможные присадки для него. Для облицовки бассейна закупают керамическую плитку, которую крепят на специальном клеевом составе с гидрофобными свойствами.

Когда все материалы и инструменты готовы, застройщик принимается к расчистке территории. Место, отведенное под застройку, с помощью рулетки и колышков отбивают, а затем удаляют с поверхности верхний слой грунта, демонтируют мешающие постройки и спиливают ненужную растительность – кусты, деревья и пр. Когда границы отмечены, выкапывают котлован, который по ширине, длине и глубине должен на – 50-60 см превышать проектные размеры плавательного пула.

Этапы строительства крытого бассейна

Непосредственный процесс строительства пула включает в себя несколько основных этапов:

1. Отсыпка основания

Первым делом в вырытом котловане выравнивают стены, и утрамбовывают дно. Затем приступают к отсыпке основания. Подушка из щебня и песка, выполняющая его функцию, должна быть достаточно толстой и равномерной. Ее высота составляет не менее 20-30 см.

2. Сооружение чаши

Когда подушка готова, в подготовленном котловане сооружают чашу. Резервуар может быть залит из бетона, построен из кирпича. Приемлемо использование готовых чаш из акрила или пластиковых вкладышей, которые продаются в широком ассортименте в строительных супермаркетах.

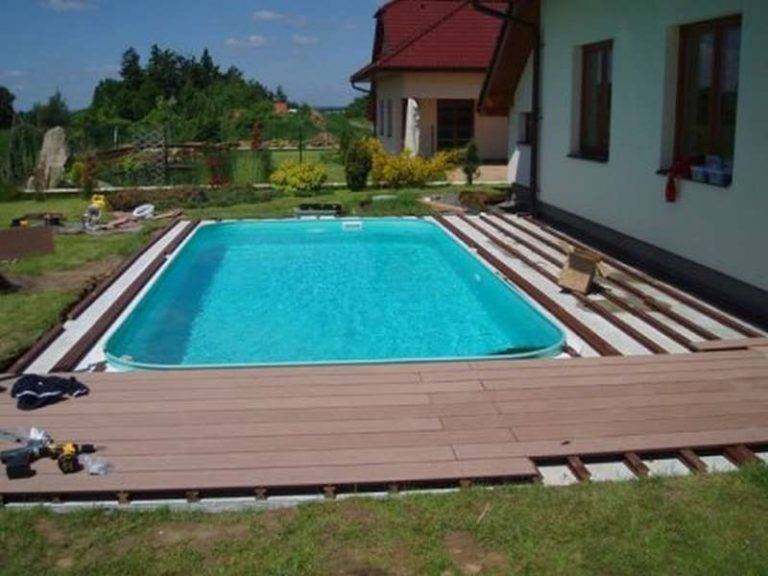

В частном строительстве наиболее распространен первый вариант – сооружение бетонной чаши. Оно проводится согласно следующему алгоритму:

— приготовление нужного объема бетонной смеси;

— заливка днища;

— сооружение опалубки для заливки стен;

— заливка стен;

— просыхание бетона;

— демонтаж опалубки.

Чтобы увеличить надежность бассейна в цементный раствор добавляют специальные добавки, повышающие гидроизоляционные свойства конструкции.

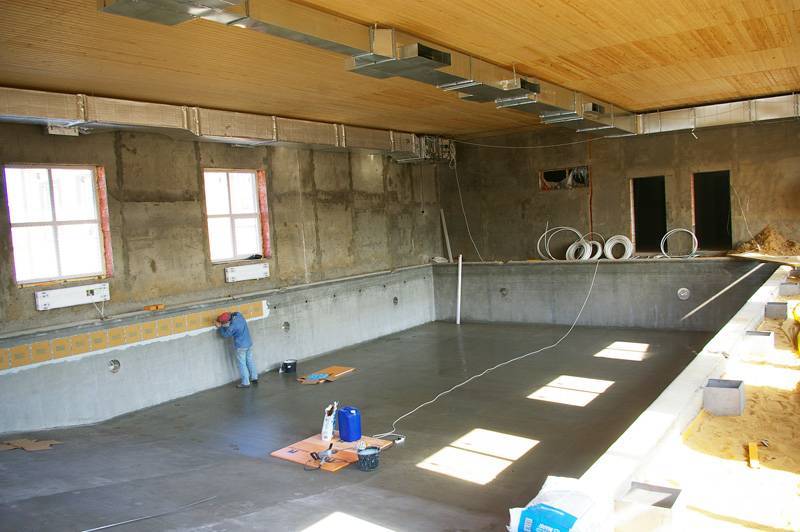

3. Отделочные работы

Далее чаша изолируется с применением специальных настилов, и мастера приступают к ее облицовке с применением керамической плитки или другого материала с высокими эстетическими и гигиеническими свойствами.

4. Монтаж крыши

После завершения работ по строительству чаши, над резервуаром возводят крышу. Для этого устанавливают металлические опоры, обвязывают их арматурой и закрывают конструкцию стеклом, пластиком или листовым поликарбонатом.

Для полноценного функционирования крытого бассейна к нему должно быть корректно подсоединено оборудование насосной, фильтровальной и вентиляционной группы.

В комфортном и уютном закрытом бассейне можно будет наслаждаться плаванием, как в теплое, так и в холодное время года. Если же у застройщика найдутся силы на то, чтобы обустроить территорию вокруг пула и расставить по периметру шезлонги, столики для напитков или спортивные тренажеры, то он превратит приусадебную территорию своей фазенды в комфортабельное место для отдыха и релакса, пользоваться которым будут не только домочадцы, а и друзья семьи.

Каркасный

Достаточно простым сооружением, вполне подходящим для самостоятельного возведения, считается каркасный бассейн. Его особенностью является конструкция, которая состоит из рамного «скелета» из металлических труб. Чаша выстилается тремя слоями пленки ПВХ. Внутри она имеет специальную сетку из капрона, придающую материалу дополнительную прочность на разрыв. Каркасом из металла удерживается давление воды.

Размещается он с некоторым углублением в грунте или просто на поверхности. Участок под бассейн необходимо подготовить: убрать всю растительность, а дно неглубокого котлована разровнять и засыпать песком или гравием. В некоторых случаях заливается даже бетонная подушка.

Затем всю поверхность выстилают тепло- и гидроизолятором. Лучше всего здесь подойдет пенофол или фолитеп. Это современные теплоизоляционные материалы из вспененного полиэтилена, покрытого алюминиевой фольгой. Маты укладываются встык и швы проклеиваются строительным скотчем.

После этого собирается сам бассейн по инструкции, прилагаемой к комплекту. Единственный необходимый инструмент для работы – отвертка.

Какие инструменты и материалы потребуются

Для изготовления бетонного бассейна потребуется примерно тот же набор инструментов и материалов, который используется при строительстве ленточного фундамента под дом или любое другое строение капитального типа.

Список материалов для изготовления чаши из бетона:

  • Мытый гравий фракции 20-25 мм, песок карьерный. Если нет возможности приобрести компоненты, то можно купить готовую песчано-цементную смесь М300;
  • Цемент М400, брать нужно только тарированный, свежий и проверенный на схватывание;
  • Стальная арматура 8-10 мм в диаметре, стойки, кондуктора и мягкая проволока для обвязки каркаса;
  • Доска для изготовления опалубки под заливку бетона, лучше всего подойдет пиломатериал 30х100 мм;
  • Полиэтиленовая пленка гидроизоляции толщиной 150 мкм, она же используется для защиты опалубки от бетона;
  • Облицовочная ПВХ пленка синего цвета, нею выполняется облицовка стен бассейна;
  • Мастичная рулонная гидроизоляция для укладки под бетон в основании подошвы бассейна.

Список инструментов, необходимых для работы с бетоном, получается гораздо короче. Во-первых, потребуется шанцевый инструмент и лопаты. Если есть возможность привлечь технику, то лучше воспользоваться механизированным способом изготовления котлована. Выкопать своими руками 20-25 м3 грунта возможно, но слишком уж тяжело физически. Тем более, на строительство такого котлована под бассейн из бетона уйдет не менее трех недель тяжелого труда.

Популярные статьи  Двери из экошпона

Строительство чаши – это работа с гравием, опалубкой и бетоном

Кроме того, потребуется бензиновый вибропресс для уплотнения подушки, возможно, ручной вибратор для обработки и уплотнения залитого бетона. Эти инструменты лучше взять в аренду, накануне заливки опалубки, купить их будет дорого, да и ради строительства одного бассейна не имеет смысла.

Для изготовления опалубки потребуется столярный инструмент, пила, угольник, рулетка, молоток, гвозди. Под укладку плитки по периметру бассейна потребуется мастерок, емкость для раствора, нужно будет арендовать плиткорез, а также приобрести три-четыре упаковки кладочного клея.

Какой марки бетон лучше использовать

Оптимальным вариантом для отливки коробки в опалубку считается портландцемент М400. Использовать более высокую марку не имеет смысла, так как чаша из бетона испытывает преимущественно горизонтальную нагрузку. Кроме того, высокомарочный бетон дает большую усадку, что не очень хорошо, особенно, если приходится делать отливку большой толщины.

Кроме марки, необходимо учитывать еще морозостойкость, она должна быть не менее F200, и водонепроницаемость, ее величина рекомендуется не менее W6.

Состав, пропорции бетона для бассейна

Для заливки коробки можно приобрести готовую бетонную смесь в миксере-бетоновозе, при условии, что материал будет доставлен свежим точно к уговоренному сроку. Если расположение дачного участка не дает такой возможности, бетон для бассейна нужно будет готовить самостоятельно по следующей рецептуре из расчета на 1 куб готовой смеси:

  • Портланцемент М400 – 12 упаковок по 50 кг или 600 кг россыпью;
  • Песок средней фракции, лучше купить мытый с карьера, потребуется не менее 1500 кг;
  • Рубленной стеклофибры – 800 кг;
  • Пластификаторов для удаления пузырьков воздуха из бетона потребуется не менее 3 л на куб.

Для бетона под заливку подошвы бассейна в состав смеси добавляют не менее 800 кг гравия. Кроме того, из данной смеси рекомендуют выполнять отливку верхней части бассейна под парапет. Количество воды рассчитывают по модулю 0,3.

Расчет расходов на бетонный бассейн

Строительство даже простейшей коробки из бетона потребует немалых затрат, основная статья расходов на строительство бассейна связана с приобретением фибры, арматуры и цемента. Объем бетонной конструкции типового бассейна 3х5 м при толщине стен и донной части в 25 см составляет 14 м3.

Сэкономить можно на отделке, отличный вариант — уложить террасную доску поверх коробки из бетона

По нормам ГЭСН №81-02-06-81 для армирования плоских и коробчатых конструкций потребуется не менее 81 кг арматуры на 1 м2 поверхности, при условии, что элементы каркаса равномерно распределены по всей толщине отливки из бетона. В данном случае для бассейна 8х5 м при высоте 1,8 м с учетом обустройства коробки приямка потребуется не менее двух тонн арматуры.

Кроме этого, потребуется отделочная ПВХ пленка в количестве 44-45 м2, рубероид и мастика в количестве 57 м2 и 35 л соотвественно. Для изготовления опалубки под заливку бетона потребуется не менее 5 кубов пиломатериалов.

Рекомендуем прочитать:

Классы защиты IP приборов от влаги и пыли. Таблица расшифровки

Все о загородной жизни и недвижимости Куда расширяется Москва? И чем это грозит дачникам? 294265 Сможет ли ЦКАД разгрузить подмосковные шоссе? 163312 Какие станции метро будут построены в Подмосковье? 155012 Какие районы Подмосковья самые чистые и грязные по экологии? 140065 Лучшие коттеджные поселки Подмосковья 106846 Где лучше жить в Подмосковье? Рейтинг районов 82935 Сколько стоит подключить дом и участок к коммуникациям? 79441

Сколько соток земли нужно для строительства дома? 72106 Районы Новой Москвы. В чем их достоинства и недостатки? 68760 Как посчитать сотки земли? 65390 Строительные нормы и правила застройки земельных участков 64414 Какие есть выставки готовых домов в Москве и Подмосковье? 62492 Какие дома сейчас продаются в Московской области? 60956 Что такое земельные участки без подряда? 58012 Какие есть ограничения на строительство вблизи рек и водоемов? 55623 Считаются ли цоколь и подвал этажами? 51221 Какие налоги нужно платить за дом, гараж, баню и другие постройки? 51086 Какое отопление дома выгоднее: газовое или электрическое? 48237 Выгодно ли строить дом на продажу? 44774 Лучшие места для рыбалки в Подмосковье 43577 Обустройство участка с нуля. С чего начать? 43110 Подводные камни при покупке дома

На что нужно обратить внимание? 42219 Как правильно торговаться за дом? 42096 Можно ли выйти из СНТ? 42017 Где скоро будет газ? План газификации поселков Подмосковья 37860 Жизнь в коттеджном поселке. Плюсы и минусы 37039 Нужно ли получать разрешение на строительство дома на своем участке? 34080 Самые большие и дорогие коттеджи в России 33652 Сколько стоит построить свой дом? 32879. Стоит ли покупать дом в СНТ для постоянного проживания? 32261

Стоит ли покупать дом в СНТ для постоянного проживания? 32261

Из чего лучше всего построить дом для ПМЖ? 31142

Рейтинг
( Пока оценок нет )
Понравилась статья? Поделиться с друзьями:
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
